梦溪苑项目建设工作例会(第二十七次)

作者:  编辑:  审核:  日期:2020-06-19  访问:

619日上午,梦溪苑项目工作例会(第二十七次)在后勤楼416召开,梦溪苑工作小组成员、明德博创公司、中衡安信公司有关负责人参加会议,会议由国资处处长彭尚源主持。

明德博创公司负责人汇报了项目进度情况,截止619日,全部楼栋主体结构如期封顶,二次结构按计划施工,砖砌体最高已施工至19层,下周各楼栋将陆续完成砖砌体后进行抹灰施工,项目整体进度在预期计划内顺利进行。

楼栋号

本周形象进度

1#

屋面层花架施工完成50%,十七层砌体施工完成;构造柱12层完成;轻质隔墙完成10层完成。

2#

二十六层梁、板砼完成100%,十九层砌体施工完成;构造柱14层完成;轻质隔墙完成14层完成。

3#

屋面花架梁抹灰完成50%,十八层砌体施工完成;构造柱10层完成;轻质隔墙完成14层完成。

4#

屋面女儿墙完成80%,十七层砌体施工完成;构造柱11层完成;轻质隔墙完成10层完成。

5#

屋面层女儿墙完成100%,二十层砌体施工完成;构造柱15层完成;轻质隔墙完成8层完成。

6#

二十六层梁、板砼完成100%,十二层砌体施工完成;构造柱6层完成;轻质隔墙完成3层。

7#

二十六层砼施工完成80%,十二层施工完成;构造柱6层完成;轻质隔墙完成3层。

8#

二十六层模板钢筋施工完成100%,十五层砌体施工完成;构造柱5层完成;轻质隔墙完成4层。

9#

二十六层模板钢筋完成100%,十五层砌体施工完成;构造柱9层完成;轻质隔墙完成8层完成。

10#

二十六层模板钢筋完成100%,十七层砌体施工完成;构造柱13层完成;轻质隔墙完成7层完成。

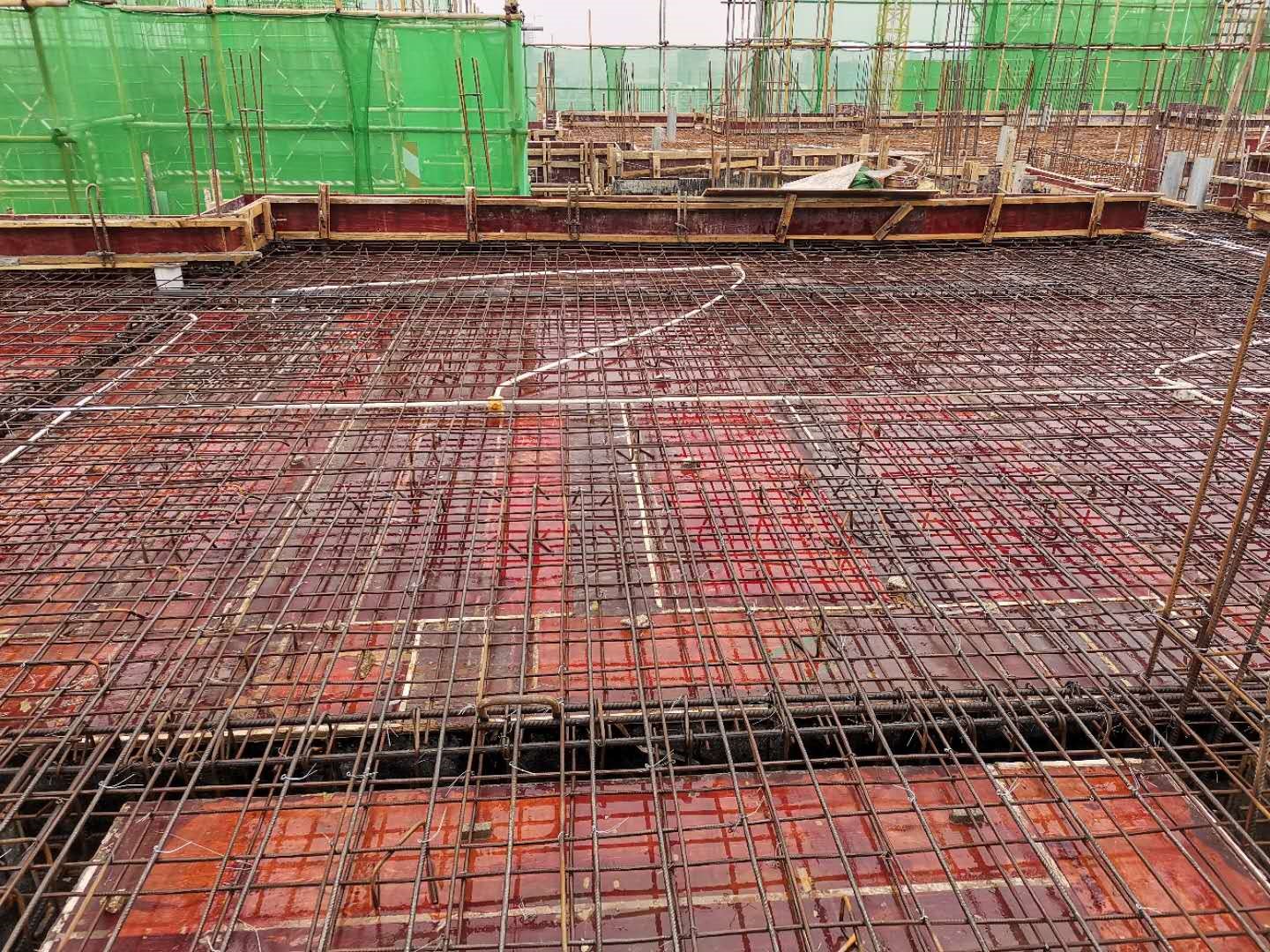

屋面层钢筋绑扎完成

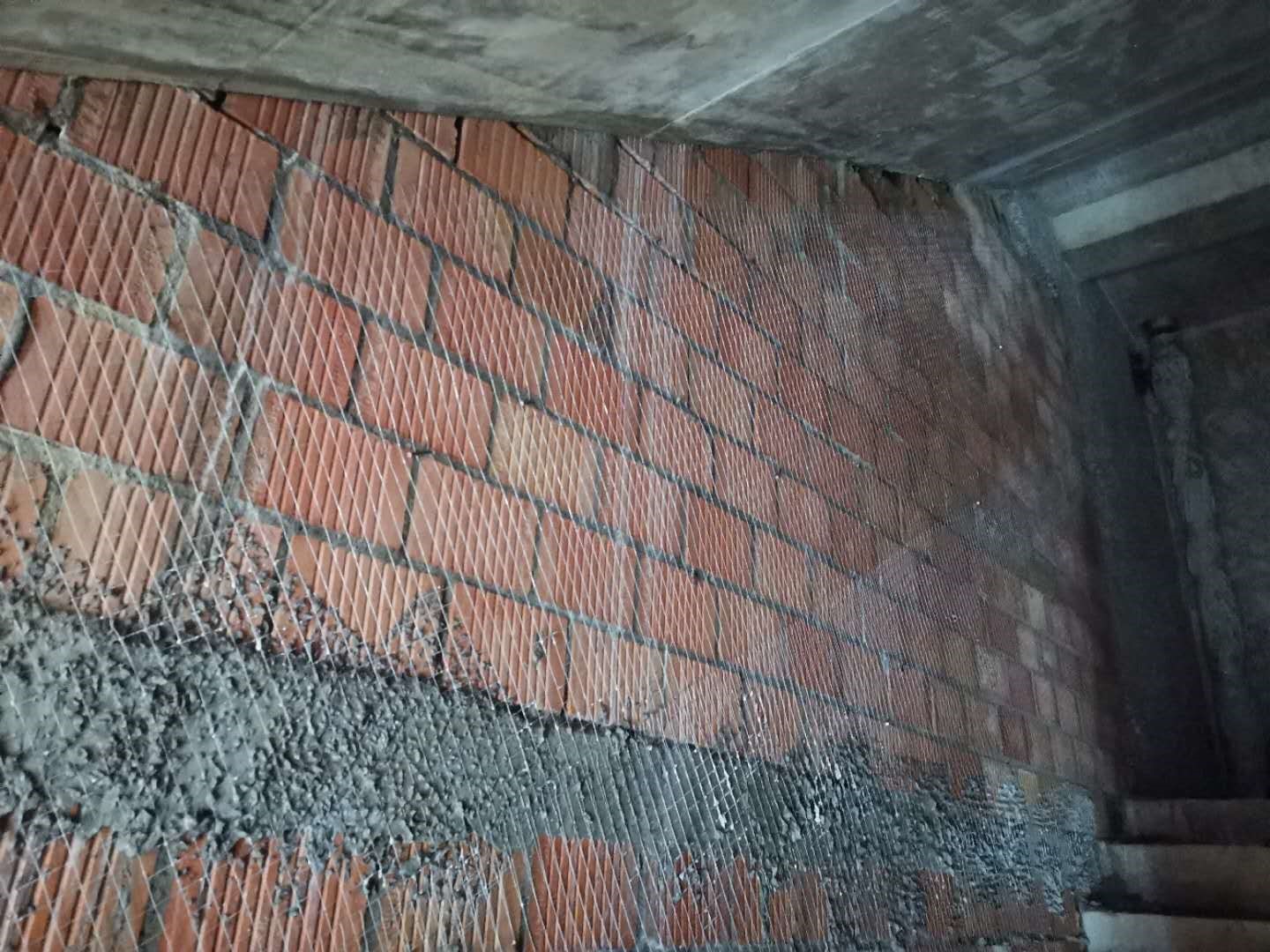

公共区域墙面挂网

监理工程师对隐蔽工程进行验收

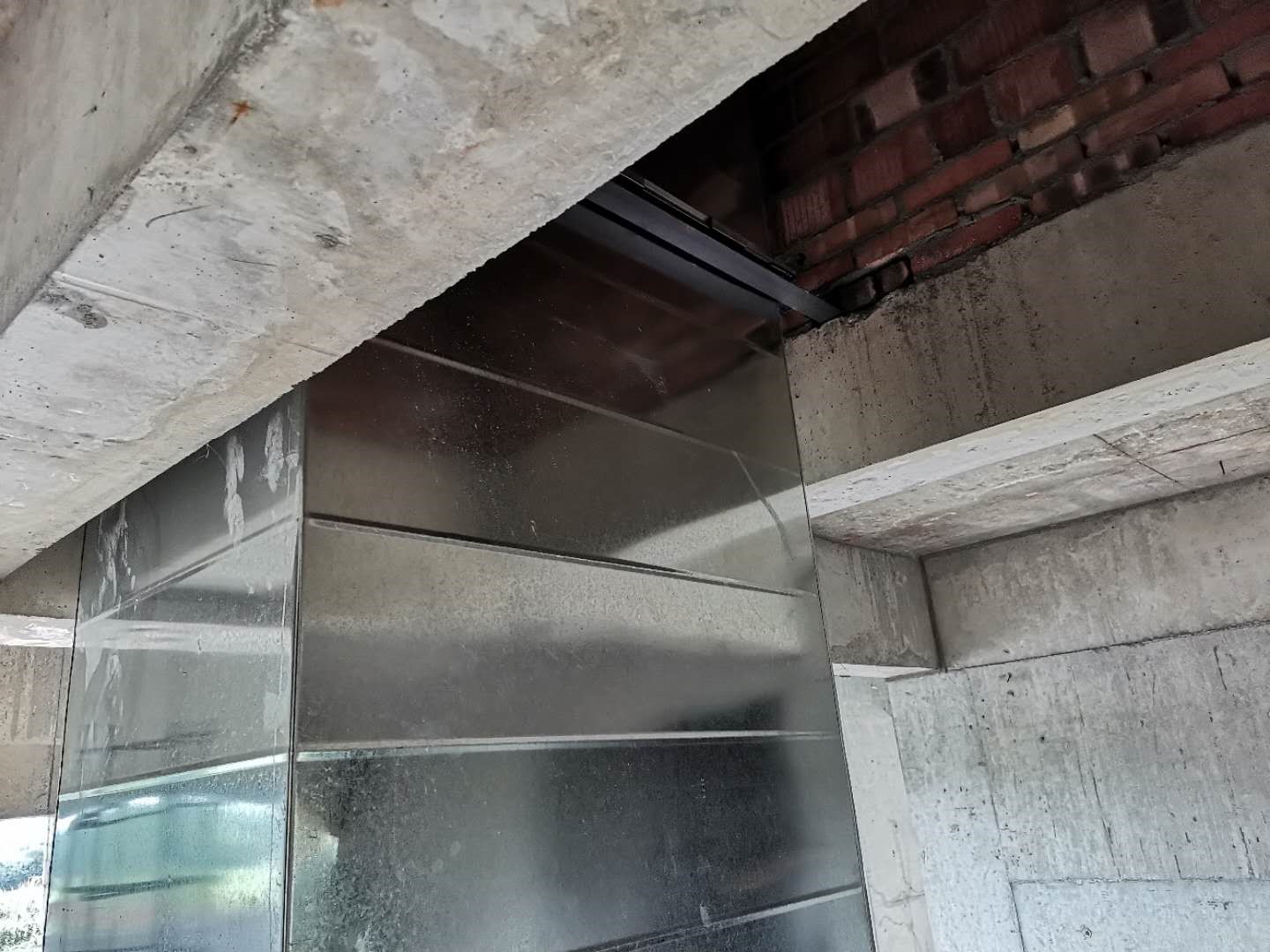

风管安装

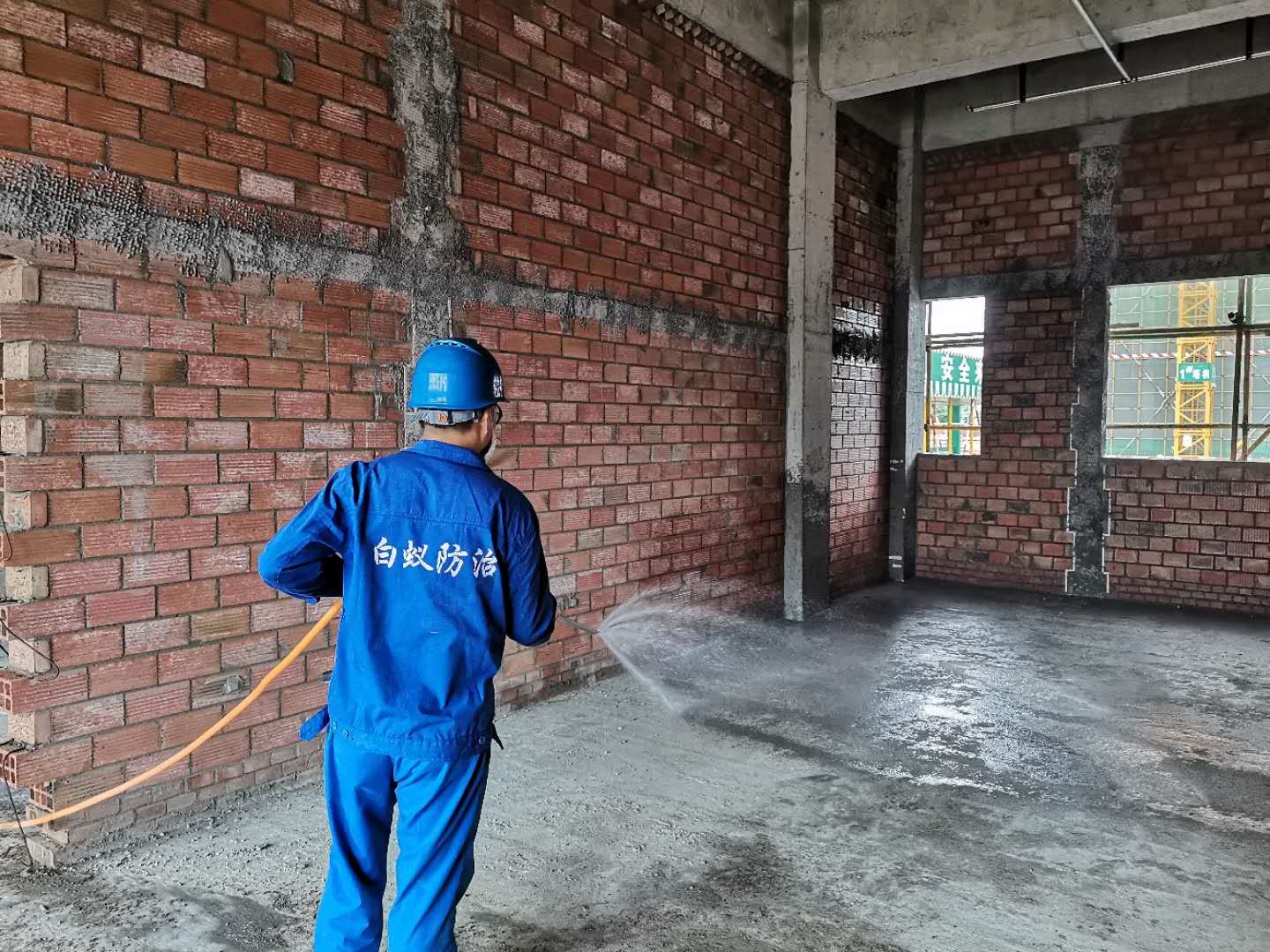

白蚁防治施药

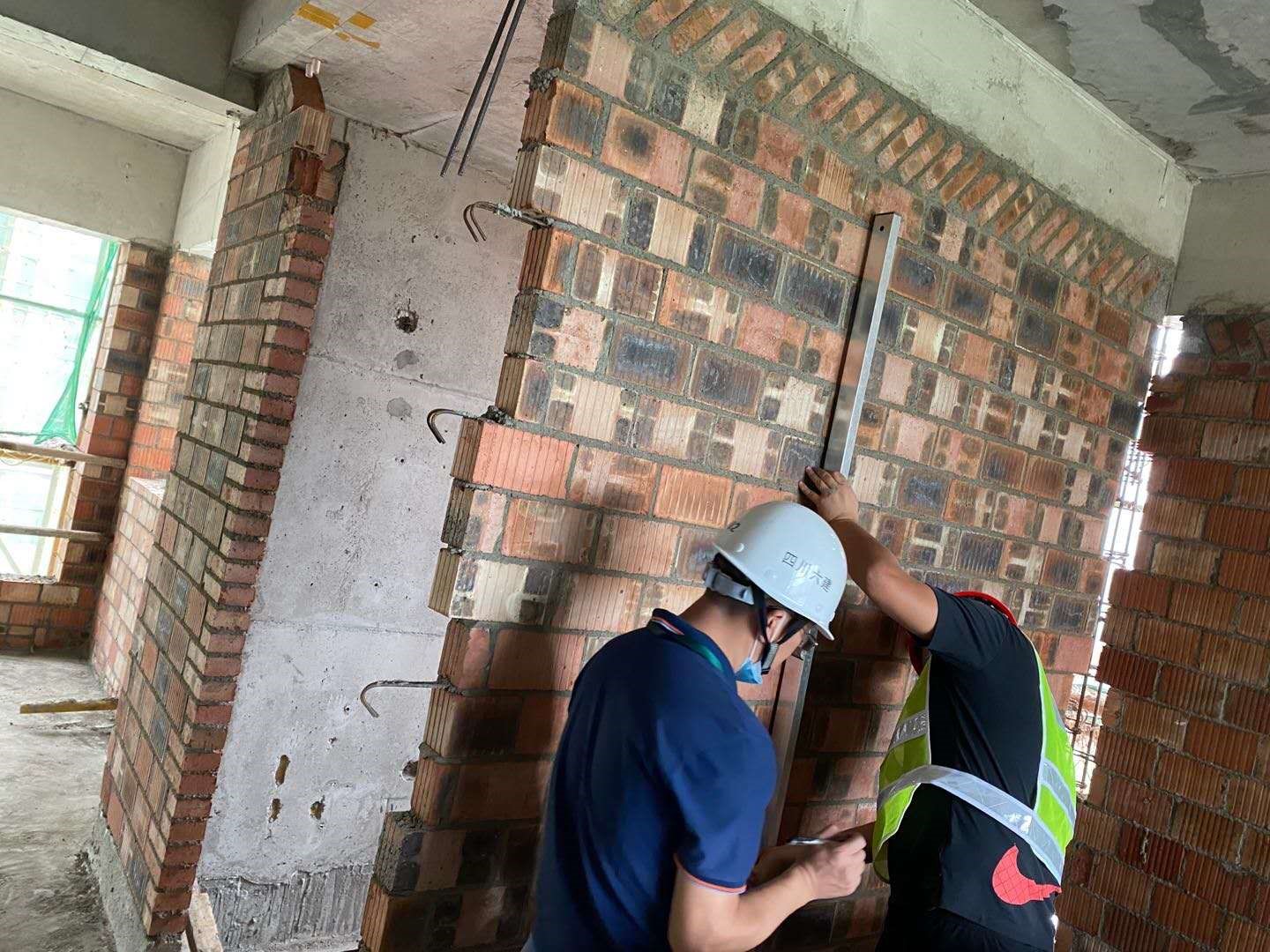

对现场砌体施工质量进行现场检查

Copyright© 2018 All Rights Reserved. 西南石油大学国有资产管理处
